[Megastory] Dấu ấn công trình cung cấp điện cho sân bay lớn nhất cả nước
![]() |
![]() |
Việc hoàn thành công trình vượt tiến độ đã đảm bảo cung cấp nguồn điện ổn định, chất lượng phục vụ sự kiện đón chuyến bay kỹ thuật đầu tiên dự kiến diễn ra ngày 19-12-2025 và giai đoạn khai thác ban đầu của sân bay.
![]() |

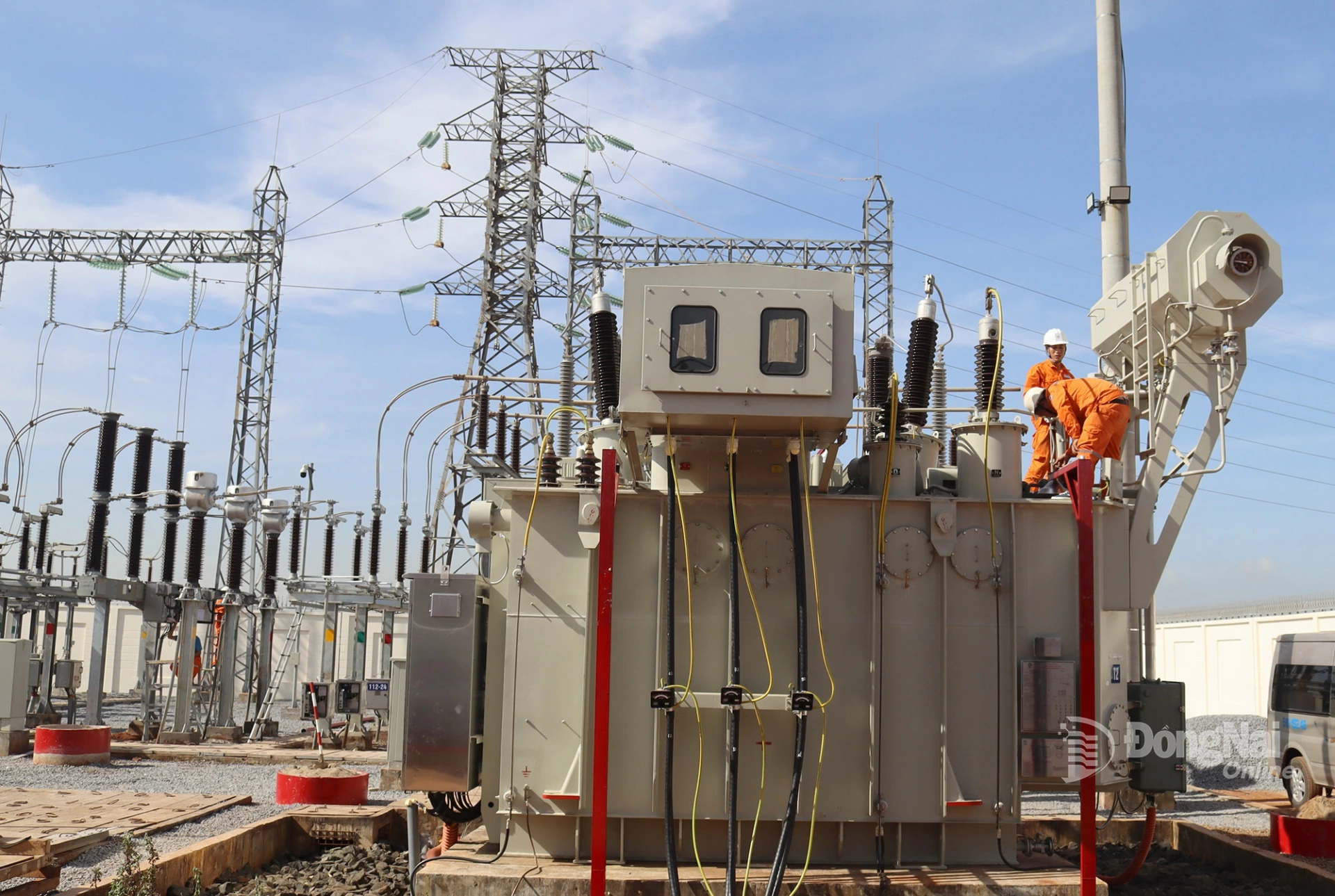

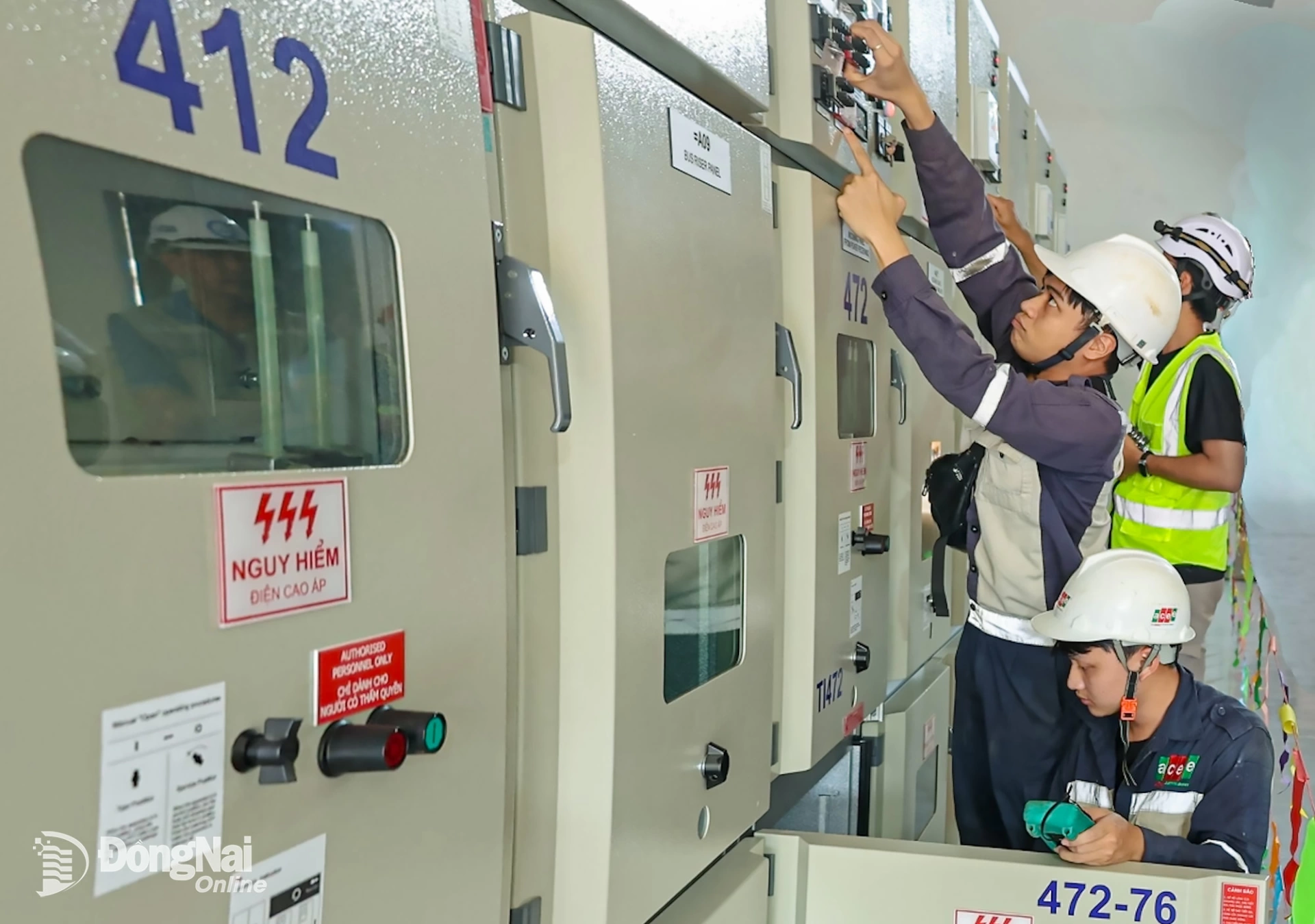

| Trạm biến áp 110kV Sân bay Long Thành và đường dây đấu nối hoàn thiện |
Kết quả này cũng là minh chứng rõ nét cho phương châm “điện đi trước một bước” của ngành điện; khẳng định năng lực tổ chức, triển khai những dự án hạ tầng mang tính chiến lược của PC Đồng Nai.
![]() |
Dự án Trạm biến áp 110kV Sân bay Long Thành và đường dây đấu nối có tổng công suất 80MVA, vốn đầu tư hơn 158 tỷ đồng, được PC Đồng Nai triển khai làm 2 giai đoạn.
Giai đoạn 1 với máy biến áp T1 (40MVA) đã hoàn thành đưa vào vận hành từ cuối năm 2024, kịp thời đáp ứng nhu cầu điện thi công sân bay.
![]() |

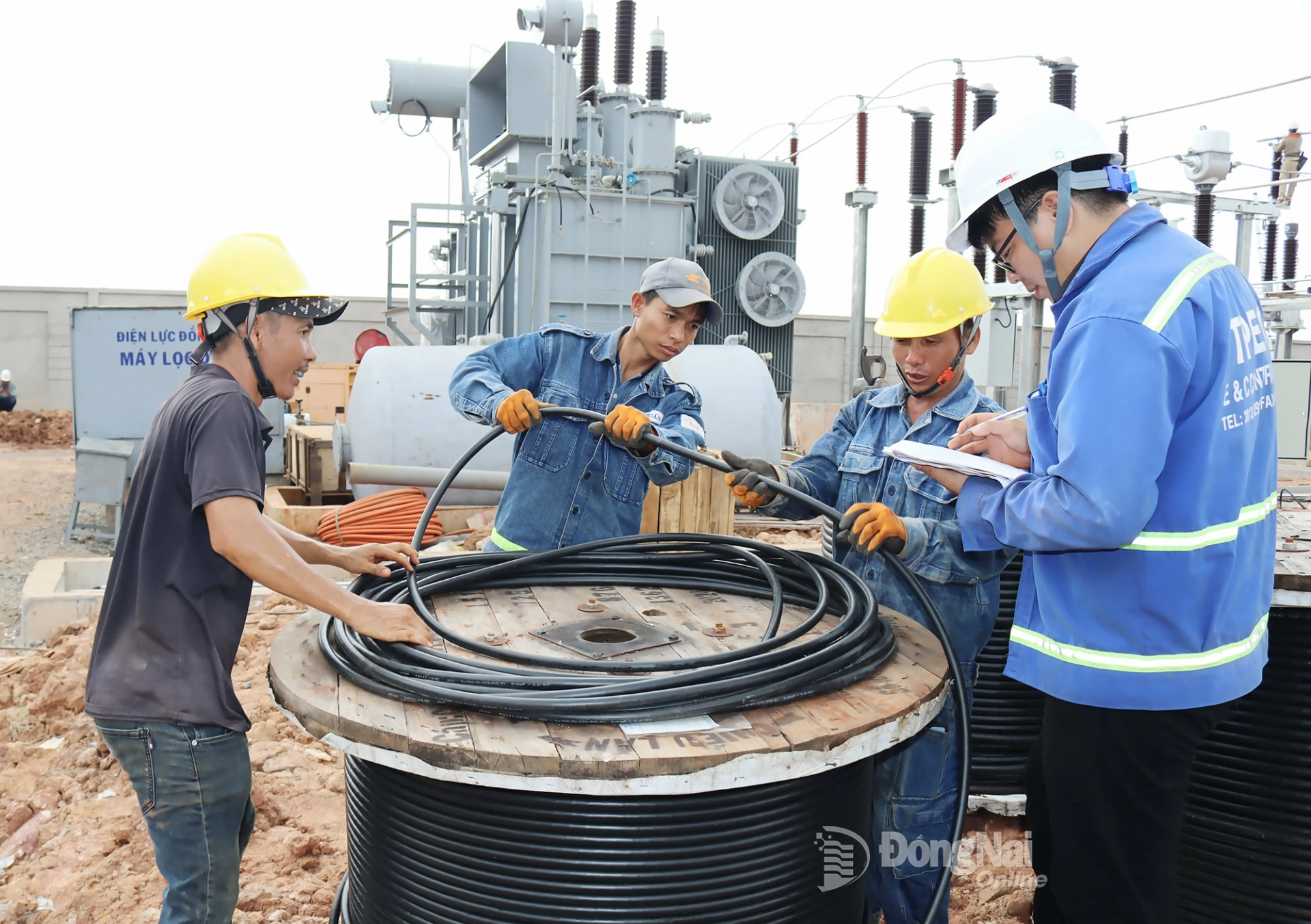

| Công nhân chuẩn bị thiết bị trong quá trình thi công giai đoạn 1, công trình Dự án Trạm biến áp 110kV Sân bay Long Thành và đường dây đấu nối |
Giai đoạn 2, lắp đặt máy biến áp T2 (40MVA), hoàn thành chỉ sau chưa đầy 2 tháng khởi công và đã đóng điện thành công vào ngày 24-11-2025, sớm hơn kế hoạch.
![]() |

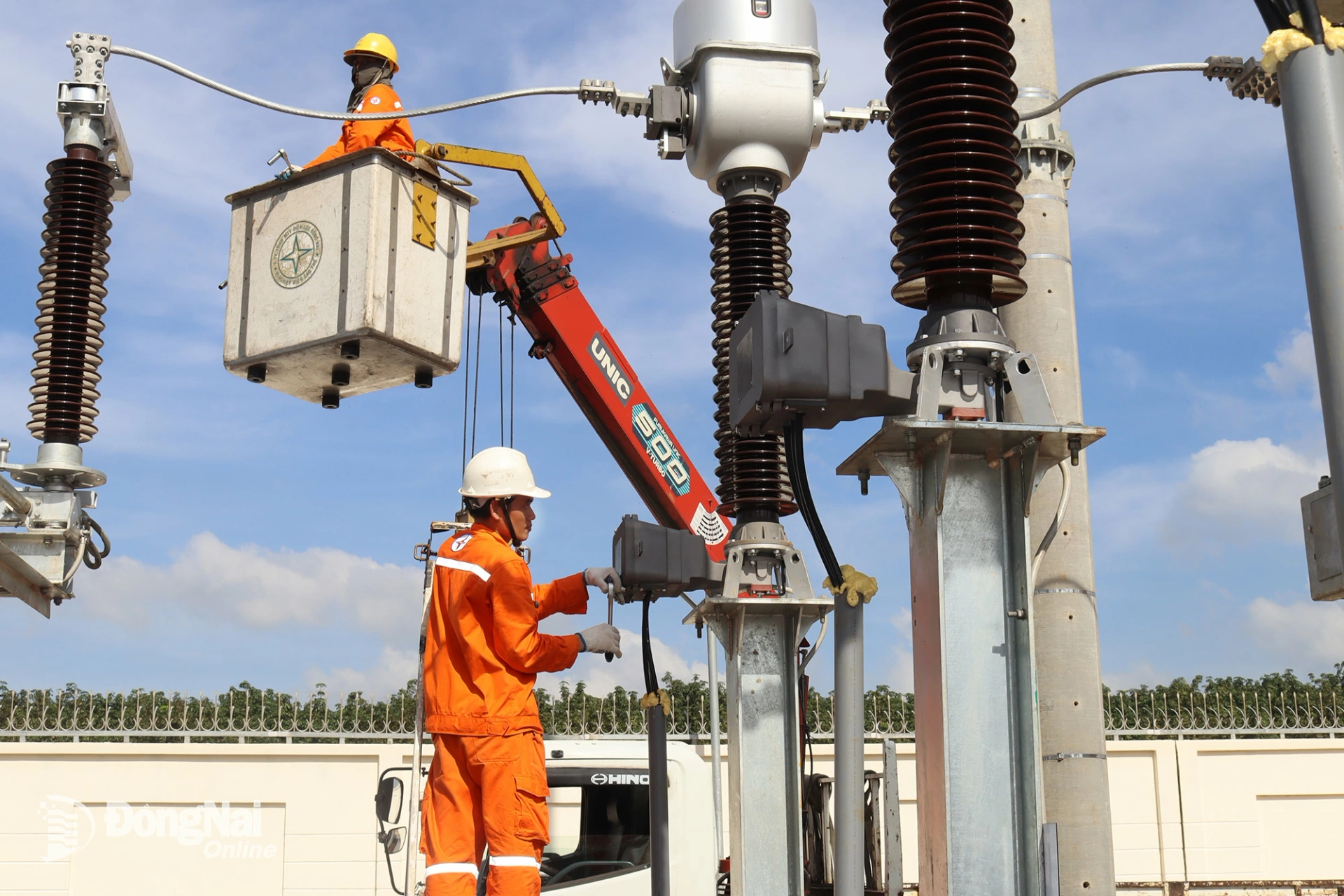

| Lắp đặt máy biến áp thứ 2 Dự án Trạm biến áp 110kV Sân bay Long Thành và đường dây đấu nối |
Vào ngày 29-11-2025, PC Đồng Nai phối hợp với Tổng công ty Cảng hàng không Việt Nam (ACV) đấu nối thành công các lộ ra 22kV, chính thức hòa lưới điện quốc gia vào hệ thống phân phối nội bộ của sân bay. Mốc tiến độ này có ý nghĩa then chốt, đảm bảo nguồn năng lượng vận hành thử nghiệm toàn bộ hệ thống nhà ga, đài kiểm soát không lưu, các tuyến chiếu sáng sân đường và các hạng mục trọng yếu khác, tạo nền tảng để sân bay sẵn sàng đón chuyến bay kỹ thuật lịch sử.
![]() |
| Vào lúc 23h30 ngày 27-11-2024 - thời khắc đặc biệt. Tất cả như vỡ òa trạm biến áp 110kV Sân bay Long Thành và đường dây đấu nối đã đóng điện thành công giai đoạn 1. |
Các hạng mục chính của dự án:
- Đường dây 110kV, 2 mạch, dài 3,8km, bảo đảm độ tin cậy cao và khả năng truyền tải lớn.
- Hai máy biến áp 40MVA, tổng dung lượng 80MVA, đáp ứng nhu cầu điện giai đoạn vận hành đầu và dự phòng cho quá trình mở rộng sau này.
- 4 xuất tuyến 22kV cấp điện trực tiếp tới các khu vực chức năng trong sân bay.
- Trạm được thiết kế theo tiêu chuẩn trạm 110kV không người trực của Tổng công ty Điện lực miền Nam (EVN SPC), vận hành hoàn toàn bằng hệ thống số hóa.
- Toàn bộ điều khiển, giám sát thực hiện qua SCADA, tuân thủ chuẩn IEC 61850, cho phép theo dõi tình trạng thiết bị theo thời gian thực, đảm bảo độ tin cậy cấp điện ở mức cao nhất.
![]() |

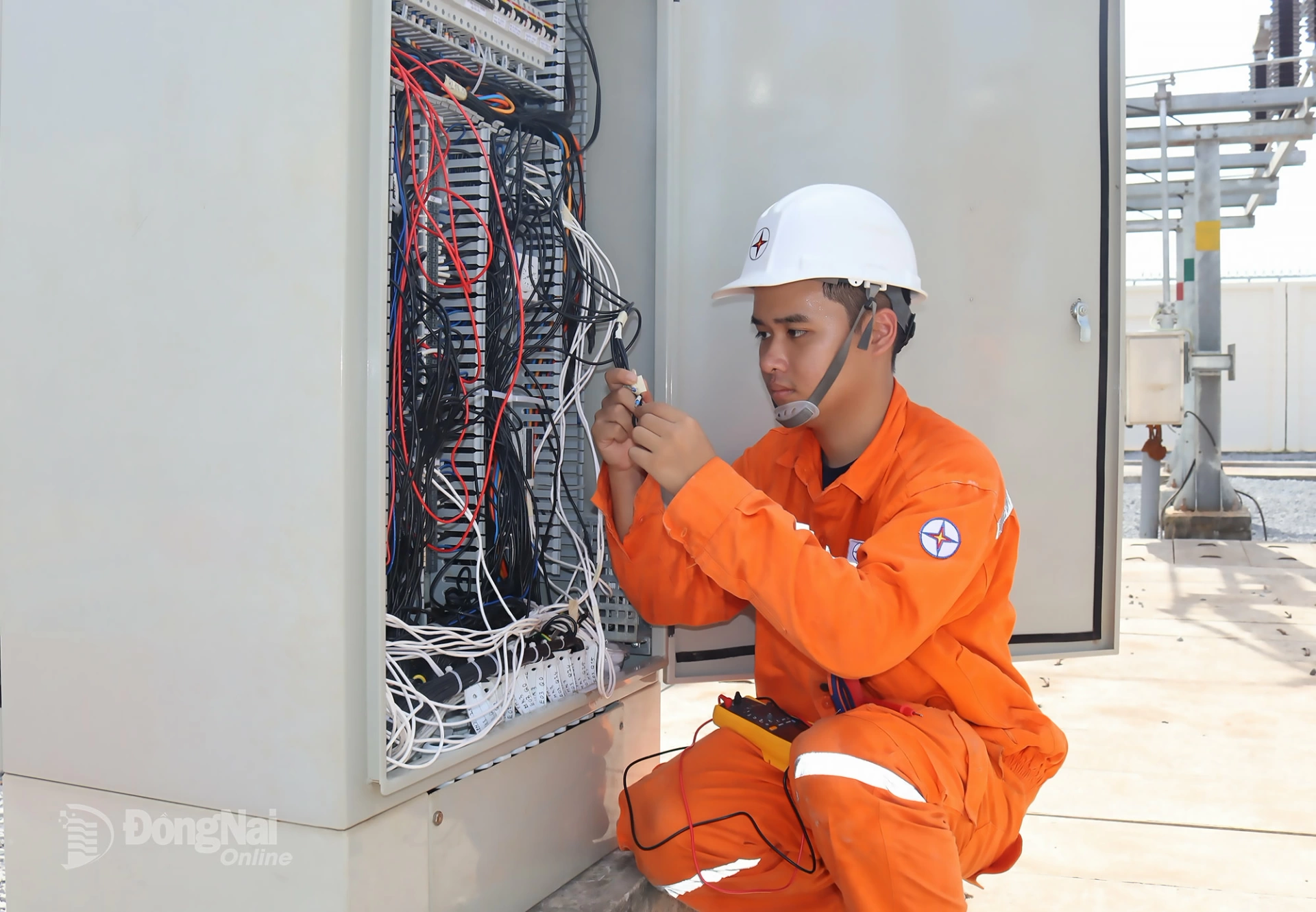

| Một công nhân kỹ thuật đang kiểm tra các chi tiết tại Trạm biến áp 110kV Sân bay Long Thành và đường dây đấu nối |
Công trình đáp ứng tiêu chí kỹ thuật cao nhất về tiêu chuẩn an toàn, độ tin cậy cao cho một công trình phụ tải đặc biệt quan trọng như Cảng hàng không quốc tế Long Thành.
![]() |
Theo PC Đồng Nai, quá trình triển khai dự án đối diện không ít khó khăn, từ công tác giải phóng mặt bằng đến biến động giá vật tư, nhất là yêu cầu thi công trong vùng kiểm soát an ninh hàng không với tiêu chuẩn nghiêm ngặt. Nhưng với sự chỉ đạo quyết liệt của Tỉnh ủy, HĐND tỉnh, UBND tỉnh Đồng Nai; Tập đoàn Điện lực Việt Nam (EVN), EVN SPC; cùng sự phối hợp của các sở, ngành và sự hỗ trợ, đồng thuận của người dân trong khu vực đã tạo điều kiện quan trọng để dự án vượt khó khăn, vượt tiến độ.
![]() |
| Công nhân Công ty Điện lực Đồng Nai kiểm tra kỹ thuật trước thời điểm đóng điện công trình cung cấp điện cho sân bay Long Thành (giai đoạn 2). |
Về phía PC Đồng Nai, đội ngũ kỹ sư, công nhân đã làm việc với cường độ cao, bám sát công trường 24/7 với tinh thần “vượt nắng, thắng mưa”, thực hiện hàng loạt giải pháp kỹ thuật rút ngắn thời gian thi công nhưng không ảnh hưởng đến chất lượng công trình. Việc hoàn thành trước tiến độ không chỉ là thành quả của sự nỗ lực mà còn là dấu ấn của sự chuyên nghiệp trong quản lý dự án và tinh thần trách nhiệm đối với một dự án cấp quốc gia.
![]() |
Hiện nay, mỗi tháng khu vực thi công sân bay tiêu thụ khoảng 730 ngàn kWh điện, tương đương một doanh nghiệp lớn. Vì vậy, việc đưa Trạm 110kV vào vận hành đúng thời điểm có ý nghĩa đặc biệt quan trọng, đảm bảo nguồn điện thi công ổn định trong giai đoạn “nước rút” của hàng chục gói thầu trọng điểm như: nhà ga hành khách, đường lăn, sân đỗ, trung tâm điều hành, hệ thống soi chiếu an ninh…
![]() |

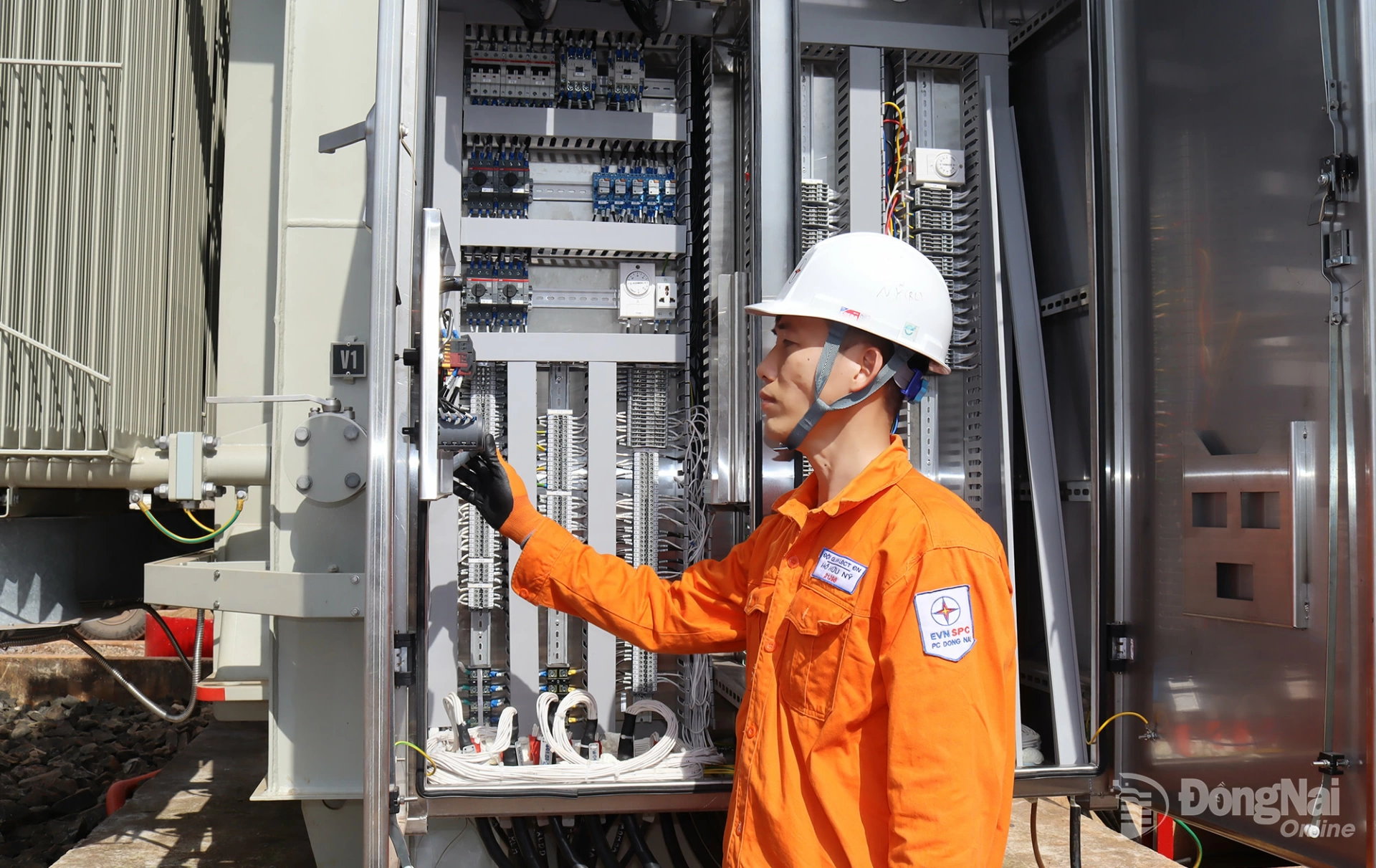

| Kiểm tra kỹ thuật máy biến áp thứ 2 tại Trạm biến áp 110kV Sân bay Long Thành và đường dây đấu nối |
Đối với giai đoạn vận hành thử và bay kỹ thuật, công trình giúp đảm bảo nguồn điện liên tục, chất lượng cao cho các hạng mục trọng yếu như: Hệ thống điều hành bay, đài kiểm soát không lưu, chiếu sáng sân đường, hệ thống sạc nhiên liệu, trung tâm kỹ thuật, các thiết bị giám sát và an ninh soi chiếu.
Không chỉ phục vụ sân bay, trạm còn góp phần quan trọng giảm bán kính cấp điện, giảm tổn thất điện năng, nâng cao chất lượng điện áp cho khu vực Long Thành và các địa bàn lân cận. Hạ tầng điện ổn định là một trong những điều kiện tiên quyết để thu hút các trung tâm logistics, dịch vụ hàng không và các ngành công nghiệp phụ trợ, những lĩnh vực được kỳ vọng phát triển mạnh xung quanh sân bay.
![]() |
| Bên trong nhà điều hành Trạm biến áp 110kV Sân bay Long Thành và đường dây đấu nối. Toàn bộ điều khiển, giám sát thực hiện qua SCADA, tuân thủ chuẩn IEC 61850 |
Về lâu dài, công trình giúp định hình hệ thống cấp điện hoàn chỉnh cho một cảng hàng không có công suất 100 triệu hành khách/năm và 5 triệu tấn hàng hóa, quy mô lớn nhất cả nước.
![]() |
Sau khi hoàn thành, PC Đồng Nai đã đề ra 5 nhóm nhiệm vụ trọng tâm nhằm bảo đảm hệ thống điện phục vụ sân bay vận hành an toàn, liên tục, chất lượng cao.
Một là, vận hành trạm theo tiêu chuẩn cao nhất của ngành điện: trực vận hành 24/7 qua SCADA, giám sát thời gian thực, duy tu với tần suất cao hơn so với trạm thông thường.
![]() |

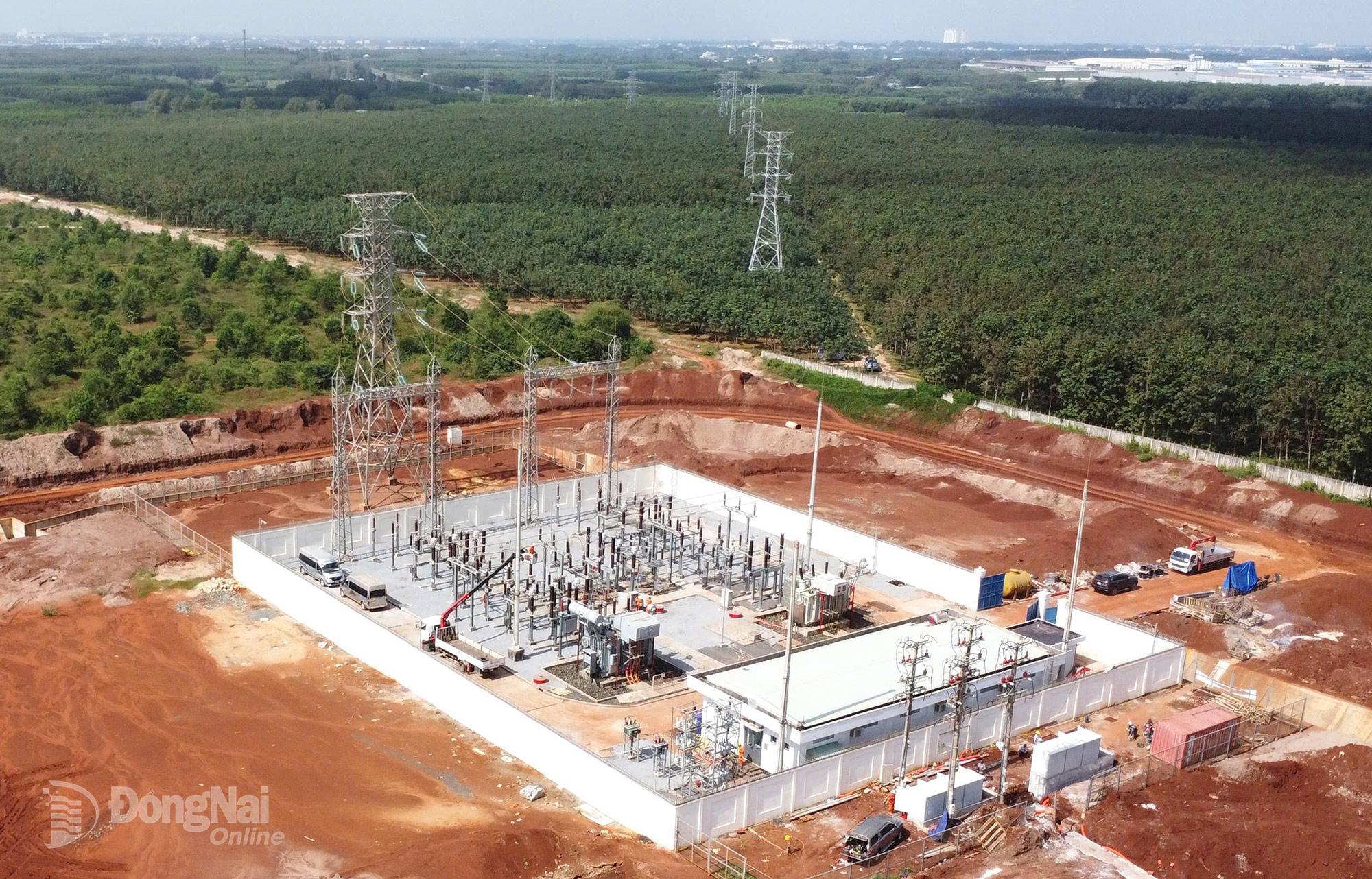

| Toàn cảnh Trạm biến áp 110kV Sân bay Long Thành |
Hai là, xây dựng phương án dự phòng đa tầng theo tiêu chuẩn kỹ thuật cao nhất cho toàn bộ thiết bị: chuẩn bị kịch bản xử lý sự cố, đảm bảo chuyển tải nhanh và không gián đoạn đối với các phụ tải đặc biệt.
Ba là, phối hợp với Ban Quản lý Cảng hàng không quốc tế Long Thành hoàn thiện hệ thống nguồn và lưới cho các giai đoạn mở rộng: đầu tư nâng cấp lưới trung áp và cao áp, xây dựng thêm các tuyến xuất tuyến 22kV, đánh giá khả năng nâng công suất theo nhu cầu tăng trưởng lớn trong tương lai.
![]() |

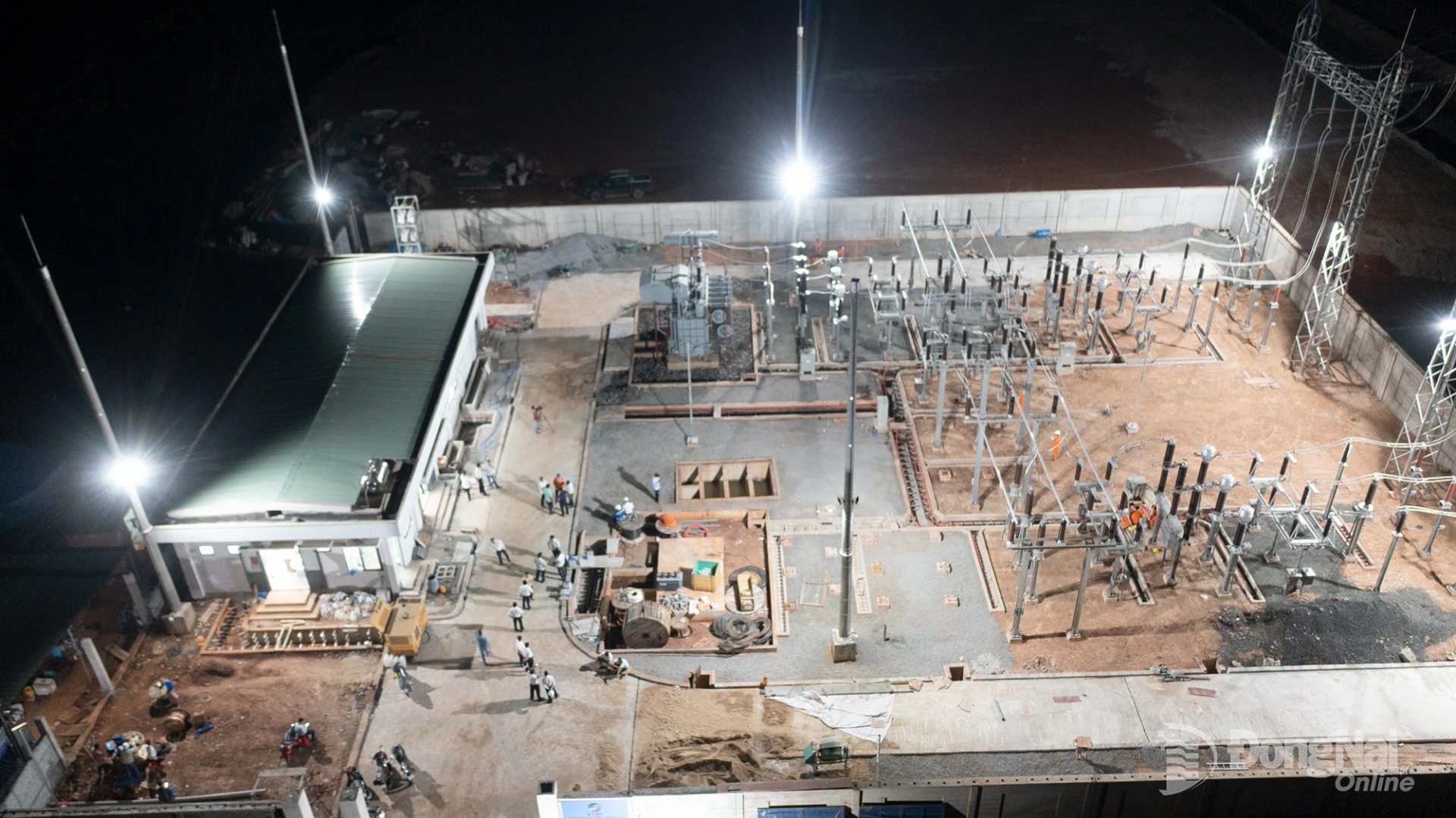

| Đêm tại công trường trạm biến áp 110kV Sân bay Long Thành |
Bốn là, đảm bảo an toàn điện tuyệt đối: phối hợp chặt chẽ với Cảng vụ và Ban Quản lý sân bay trong kiểm tra an toàn điện, hệ thống cảnh báo, công tác phòng cháy chữa cháy, ngăn ngừa rủi ro sự cố.
Năm là, đảm bảo đủ điện cho các gói thầu đang tăng tốc hoàn thiện; xây dựng phương án cấp điện ưu tiên khi diễn ra các cuộc kiểm tra kỹ thuật, chạy thử toàn hệ thống và chuẩn bị vận hành thương mại.
![]() |

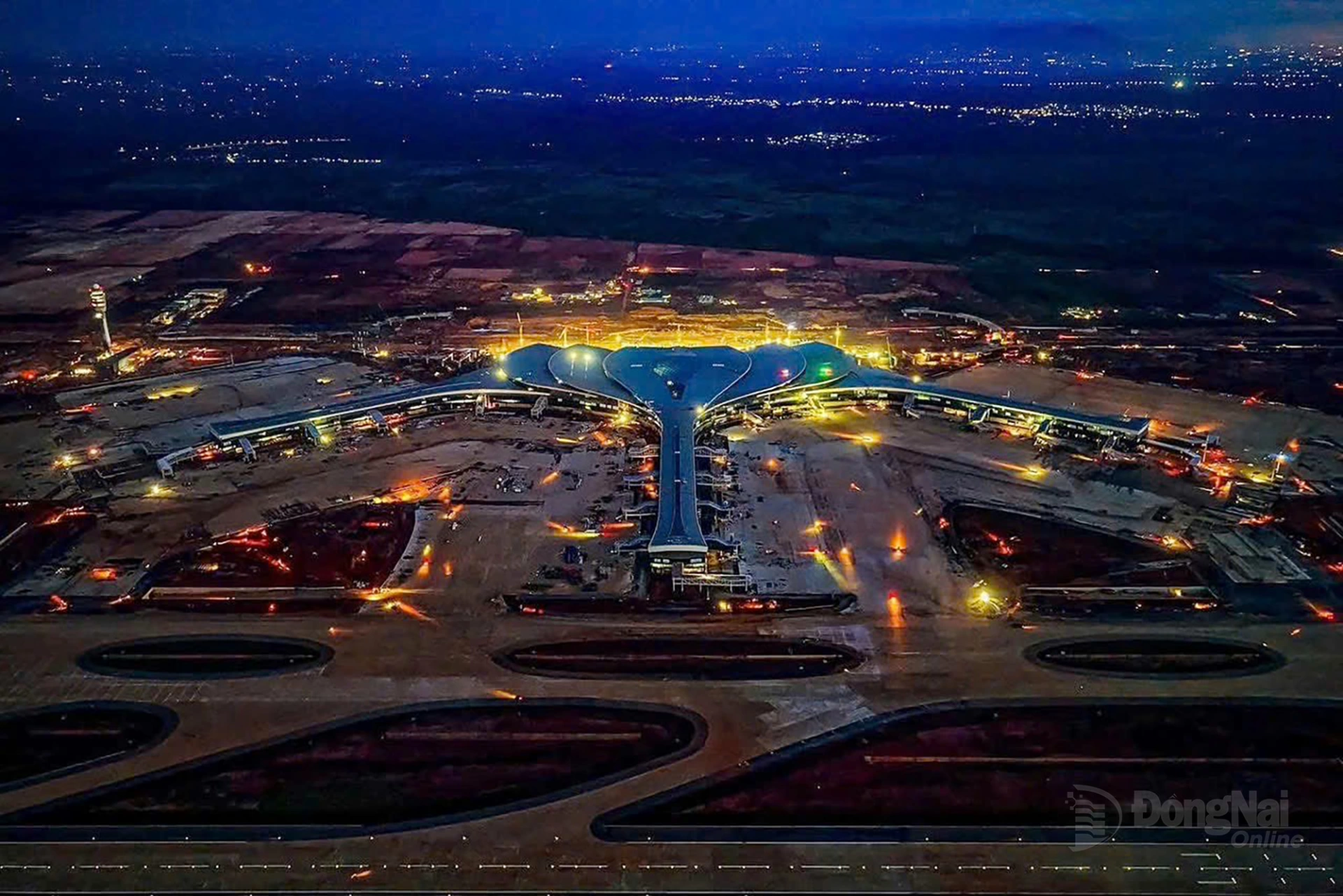

| Toàn cảnh sân bay Long Thành. |
Những giải pháp này cho thấy sự chuẩn bị kỹ lưỡng, bài bản của ngành điện nhằm bảo đảm hệ thống điện của sân bay Long Thành luôn hoạt động trong trạng thái an toàn cao nhất và sẵn sàng cho các giai đoạn mở rộng.
![]() |
| Trạm biến áp 110kV Sân bay Long Thành và đường dây đấu nối hoàn thiện |
Giám đốc PC Đồng Nai Trương Đình Quốc chia sẻ: Việc hoàn thành Trạm 110kV Sân bay Long Thành không chỉ đánh dấu sự kết thúc của một dự án điện quy mô lớn, mà còn mang ý nghĩa đặc biệt đối với tập thể cán bộ, kỹ sư, công nhân ngành điện Đồng Nai. Đây là công trình đòi hỏi tiêu chuẩn kỹ thuật khắt khe, yêu cầu an toàn nghiêm ngặt và tiến độ gấp rút, nhưng đã được đội ngũ thi công hoàn thành đồng bộ, hiện đại, đáp ứng đầy đủ các yêu cầu của một dự án trọng điểm quốc gia.
![]() |
Việc đưa vào vận hành Trạm 110kV Sân bay Long Thành đồng thời khẳng định vai trò tiên phong của ngành điện trong hỗ trợ phát triển hạ tầng chiến lược của đất nước. Công trình không chỉ bảo đảm nguồn điện an toàn, ổn định và chất lượng cao cho sân bay lớn nhất Việt Nam, mà còn góp phần thúc đẩy phát triển kinh tế - xã hội của Đồng Nai và vùng kinh tế trọng điểm phía Nam.
![]() |
| Đấu nối thành công hệ thống điện từ Trung tâm năng lượng Sân bay Long Thành đến các trạm điện nhà ga hành khách ngày 12-12. |
Đến thăm dự án Trạm biến áp 110kV Sân bay Long Thành và đường dây đấu nối vào thời điểm hoàn thành giai đoạn 1, Tổng giám đốc EVN SPC Nguyễn Phước Đức đã chia sẻ, EVN SPC đã chỉ đạo các đơn vị trực thuộc chủ động bảo đảm cung ứng điện ổn định, liên tục, đáp ứng yêu cầu phát triển kinh tế - xã hội tại các địa bàn phụ trách. Đối với công trình cung cấp điện cho Sân bay Long Thành, một trong những dự án hạ tầng quan trọng bậc nhất của cả nước, EVN SPC đã giao nhiệm vụ cụ thể cho PC Đồng Nai xây dựng kế hoạch chi tiết, phối hợp chặt chẽ với chính quyền và các đơn vị liên quan trong suốt quá trình triển khai. Nhờ sự vào cuộc đồng bộ, công trình đã hoàn thành theo đúng lộ trình, góp phần quan trọng giúp Sân bay Long Thành tiến đến mốc vận hành theo kế hoạch.
![]() |
![]() |
